Toz Boya Tesisi Kurma Rehberi: Kararların Sırası

Sıfırdan Toz Boya Tesisi Kurmak: Kararların Sırası

09 Eylül 2026 9 dk okuma

Tesis kurmak makine seçmekle başlamaz. Doğru sıra şudur: parça, kapasite, alan, ön işlem, fırın, kabin, nakliye ve devreye alma. Bu rehber yedi kararın hangisinin hangisini kilitlediğini gösterir ve her adımda hesabın tamamının bulunduğu yazıya yollar.

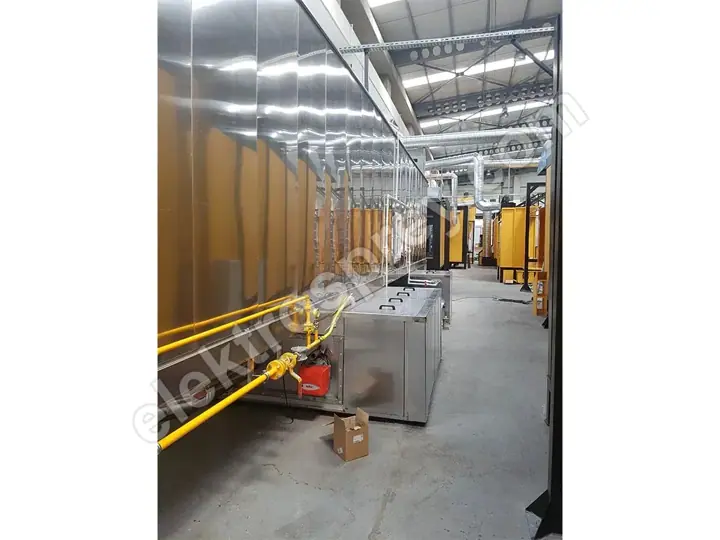

Sıfırdan Toz Boya Tesisi Kurmak: Kararların Sırası Büyüt

Toz boya tesisi kurmak makine seçmekle başlamaz. Doğru sıra şudur: (1) parça, (2) kapasite, (3) alan, (4) ön işlem, (5) fırın, (6) kabin, (7) nakliye ve devreye alma. Sebebi tek cümleyle şudur: bu listedeki her karar kendinden sonrakinin ölçüsünü belirler, kendinden öncekini ise değiştiremez — sırayı bozup önce fırın alan yatırımcı, sonra parçasının o fırına sığmadığını ya da binasının tavanının yetmediğini öğrenir ve ikinci kez öder.

Yirmi beş yıldır bu makineleri imal ediyoruz ve sahada gördüğümüz yatırım hatalarının neredeyse tamamı teknik değil, sıra hatası. Bu yazı bir ansiklopedi değil, bir harita: her adımda verilecek kararı, o adımda en sık yapılan hatayı ve hesabın tamamının bulunduğu yazıyı gösterir.

Karar sırası tablosu

# Adım Verilecek karar Yanlış sırada yapılırsa Detay
1 Parça En büyük parça, en ağır parça, en kalın et kalınlığı, malzeme, asılma biçimi Her ölçü yanlış tabandan hesaplanır; tesisin tamamı yeniden boyutlanır Bu yazı
2 Kapasite Saatte/vardiyada kaç parça, konveyör hızı, askı aralığı Hat ya boş çalışır ya darboğaza girer; fırın uzunluğu tutmaz kapasite hesabı
3 Alan Yerleşim, dönüş yarıçapı, tavan yüksekliği, servis payı Makine sığar, bakım alanı sığmaz; bina yükseltilemez alan ve yerleşim
4 Ön işlem Kaç kademe, daldırma mı tünel mi, su ve atık su Boya tutmaz; kusur altıncı ayda kenardan kalkarak gelir kaç kademe olmalı
5 Fırın Hacim, elektrik mi gaz mı, kW / kcal, homojenlik Sözleşme gücü veya gaz altyapısı yetmez; enerji faturası kalıcı olur elektrikli mi gazlı mı
6 Kabin Filtreli mi siklonlu mu, tabanca sayısı, renk değişimi Renk değişimi vardiyayı yer; kaplama verimi düşer kabin seçimi
7 Nakliye ve devreye alma Modül bölünmesi, vinç, giriş açıklığı, altyapı hazırlığı Kamyon sahada bekler; montaj altyapı bitene kadar durur nakliye ve sevkiyat

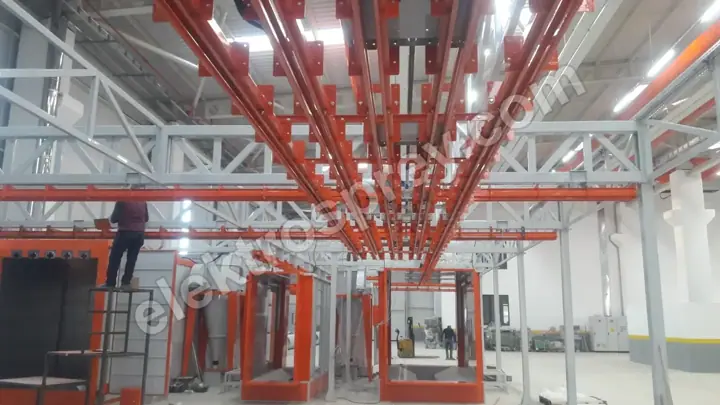

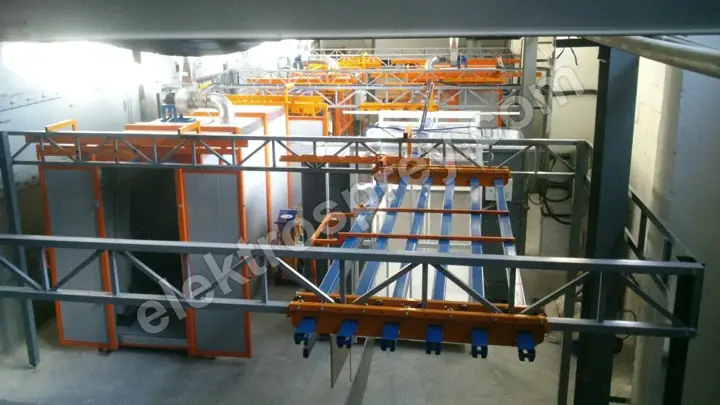

1. Parça: bütün ölçüler buradan çıkar

1. Parça: bütün ölçüler buradan çıkar

Verilecek karar tek bir makine değil, bir ölçü seti: boyayacağınız en büyük parçanın uzunluk-genişlik-yükseklik değeri, en ağır parçanın kilosu, en kalın et kalınlığı, malzeme (çelik mi alüminyum mu), ve parçanın yatay mı dikey mi asılacağı. Bizde katalog ölçüsü yoktur; fırın da kabin de ön işlem de bu ölçü setinin üzerine imal edilir.

1. Parça: bütün ölçüler buradan çıkar

En sık yapılan hata, "şu an ne boyuyorsam onu" yazmak. Tesis on yıl çalışacak bir yatırım; bugünkü parçanıza göre boyutlandırılan hat, iki yıl sonra gelen daha uzun işi geri çevirmenize sebep olur. Doğrusu bugünkü parçayı değil, girmeyi planladığınız işin en büyük parçasını taban almaktır — fırında bir metre fazla hacim yatırım anında ucuz, sonradan imkânsızdır.

İkinci hata malzemeyi atlamak. Alüminyum profil, sac parçadan tamamen farklı bir hat kurgusu ister: 3–7 m profil, dikey asılma, 20 dakikanın altında renk değişimi. Bu iş için doğru adres alüminyum U tipi toz boyama tesisi; karışık sac işi için tünel tipi toz boyama tesisi.

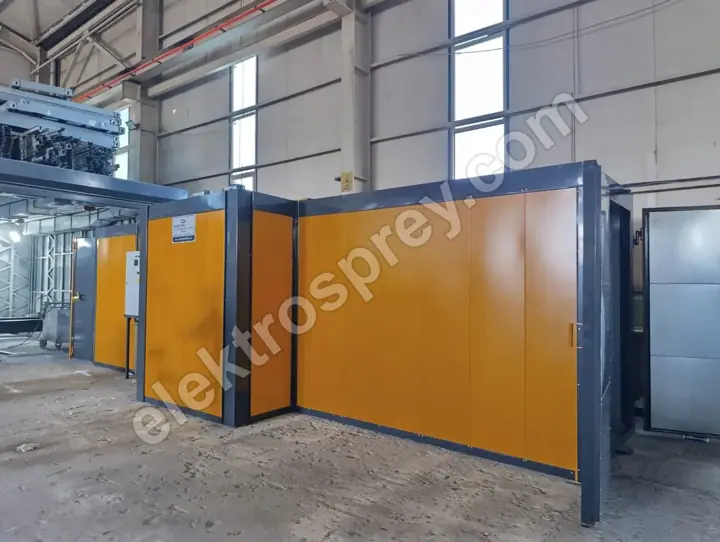

2. Kapasite: hattın hızını parça belirler

2. Kapasite: hattın hızını parça belirler

Verilecek karar, "saatte kaç parça" değil, hangi parçadan saatte kaç adet. Aynı hat, askıya 4 parça sığdığında bir sayı, tek parça sığdığında dörtte biri verir. Konveyörlerimiz 1–6 m/dk arasında çalışır, tünel tipi hatlarımız 500–5.000 parça/saat aralığındadır — ve bu aralığın neresine düşeceğinizi hat değil, parçanız belirler.

En sık yapılan hata, kapasiteyi konveyör hızını artırarak çözmeye çalışmak. Hız artırıldığında parçanın fırında kalma süresi kısalır; pişme eğrisinden düşen parça az pişer. Kapasitenin gerçek tavanı konveyör hızı değil, fırın uzunluğudur. Konveyör hızı, askı aralığı, askı başına parça ve fırın süresinin birbirini nasıl kilitlediğini, üç parça boyu için çalışılmış örneklerle birlikte toz boya hattı kapasite hesabı yazısında adım adım veriyoruz — hesabın tamamı orada.

3. Alan: kısıt genelde metrekare değil, tavan

Verilecek karar yerleşim planıdır: hattın güzergâhı, konveyörün dönüş yarıçapı, bölümler arası mesafe ve her makinenin etrafındaki servis payı. Bu kararın çıktısı bir kroki değil, binanıza dair bir cevaptır: mevcut bina yeter mi, yetmezse ne değişmeli.

En sık yapılan hata, yerleşimi makine ölçüsüyle çizmek. Makine ölçüsü, o makinenin çalıştığı ölçü değildir; filtre değişimi, fan bakımı, havuz temizliği ve kapı açılımı için etrafında yer ister. İkinci ve daha pahalı hata tavan yüksekliğini sona bırakmak: parça dikey asıldığı anda ihtiyaç metrekareden metreye döner, bina yana genişletilebilir ama yukarı yükseltilemez. Bölüm bölüm alan tabloları, kutu fırın ile tünel hat farkı ve U tipi yerleşimin neden yer kazandırdığı toz boya tesisi alan ve yerleşim yazısında.

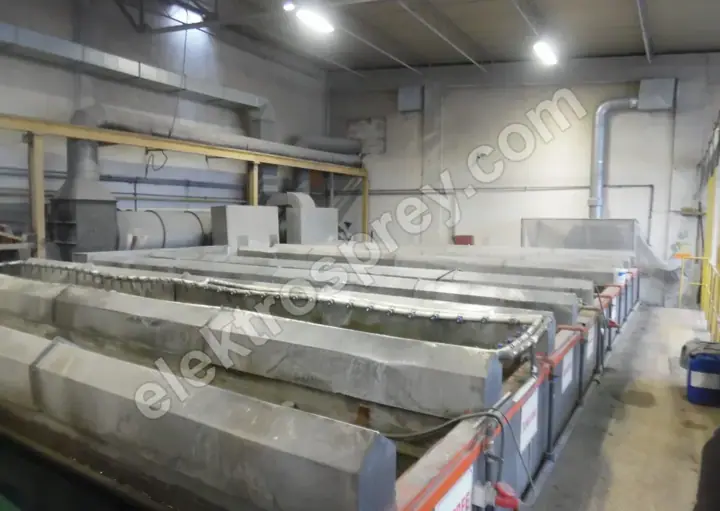

4. Ön işlem: kalitenin gerçekten belirlendiği yer

Verilecek karar kademe sayısı ve yöntemdir: 3 kademe mi 7 kademe mi, daldırma hattı mı püskürtme tüneli mi. Bu karar bütçeden değil, parçanın ne kadar kirli geldiğinden ve kaplamanın ne kadar dayanması gerektiğinden çıkar. İç mekânda kalacak temiz sac ile dışarıda tuz ve neme girecek profil aynı hattı istemez.

4. Ön işlem: kalitenin gerçekten belirlendiği yer

En sık yapılan hata, daha büyük fırın almak için ön işlemden kısmak. Yüzeye tutunmamış boyayı fırın kurtarmaz — mükemmel pişmiş halde kabarır. Bu faturanın ilk gün gelmemesi aldatıcıdır; altıncı ayda, boyanın kenardan kalktığı yerde gelir. Hangi kademede ne olduğu, atlanırsa ne kaybedildiği ve tuz püskürtme dayanımıyla ilişkisi ön işlem kaç kademe olmalı yazısında; sistem tarafı için daldırma yüzey işlem hattı.

5. Fırın: hacim, enerji kaynağı, homojenlik

Verilecek üç karar var: hacim (parça + sirkülasyon boşluğu), enerji kaynağı (elektrik mi gaz mı) ve kalite tarafı (homojenlik ve kontrol). Kutu tipi elektrikli fırınlarımız 80–250 °C, 3–150 kW, ±3 °C homojenlik ve 16 pişirme profiliyle; üstten paletli gazlı fırınlarımız 140–220 °C ve 50.000–500.000 kcal/h aralığında imal edilir.

En sık yapılan hata, kararı tek başına elektrik/gaz tartışmasına indirgemek. Gazın elektriğe göre %30–40 düşük enerji maliyeti gerçektir ama herkese uygulanmaz; belirleyen, günlük çalışma saatiniz ve altyapınızdır. İkinci hata, elektrikli fırında sözleşme gücünü kontrol etmeden karar vermek — trafo yetmiyorsa fatura yatırımın içine girer. Üçüncüsü, homojenliği "detay" sanmak: yükün bir bölgesinde toplanan kusurların adresi fırındır.

Üç ayrı derinlik: seçim için elektrikli mi gazlı mı, işletme gideri için fırın enerji tüketimi, kalite için ±3 °C homojenlik. Teklif kalemlerini karşılaştırmadan önce fırın fiyatlarını belirleyen 7 kalem yazısına bakın. Ürün tarafı: kutu tipi elektrikli fırın ve üstten paletli fırın.

6. Kabin: kararı renk sayısı verir

Verilecek karar tipi belirlemekle başlar: filtreli mi, siklonlu mu, kombine mi. Bunu tek bir soru çözer — günde kaç renk değiştireceksiniz. Tek renk çalışan atölyeyi %95+ geri kazanım ve %99,9+ kartuş filtrasyonu olan filtreli kabin fazlasıyla karşılar; günde birden fazla renk değiştiren tesiste belirleyici olan kaplama performansı değil, renk değiştirme süresidir. Tabanca sayısı (2–12) ve kabin açıklığı bu karardan sonra hesaplanır.

En sık yapılan hata, siklonu peşinen "daha iyi" saymak. Siklon daha pahalıdır, daha çok yer kaplar ve daha büyük fan ister; tek renkli atölyede o yatırım geri dönmez. İkinci hata iç hava hızını atlamak: 0,5–0,8 m/s dışına çıkan kabin ya tozu tutamaz ya parçadan çeker. Karşılaştırma tabloları ve ATEX/CE tarafı toz boya kabini seçimi yazısında; ürünler filtreli toz boyama kabini ve yaş boya da yapacaksanız su perdeli yaş boya kabini. Küçük ölçekte başlıyorsanız manuel toz boyama makinesi ilk adım olabilir.

7. Nakliye, montaj ve devreye alma

Nakliye, montaj ve devreye alma

Verilecek karar aslında bir hazırlık listesidir: modüllerin nasıl bölüneceği, sahaya hangi vinç kapasitesinin geleceği, binanın giriş açıklığının en büyük modülden geniş olup olmadığı, ve elektrik-gaz-su altyapısının montaj başlamadan hazır olup olmayacağı. Tesis tek parça sevk edilmez; modüllere bölünür, numaralanır ve sahada aynı numaralarla kurulur.

En sık yapılan hata, sevkiyatı "makine bitince düşünürüz" işi sanmak. Giriş açıklığı tutmuyorsa modül bölme planı sevkiyattan önce değişir; sonradan değişmez. İkinci hata altyapıyı montaj ekibi geldikten sonra başlatmak — bu, sahada bekleyen bir kamyon ve duran bir montaj demektir. Konteyner/flat rack ayrımı, rotalar, A.TR ve Incoterm etkisi nakliye ve sevkiyat yazısında.

Proje zaman çizelgesi

Süreler proje büyüklüğüne, parça ölçüsüne ve saha durumuna göre değişir; buraya hafta/ay yazmıyoruz. Değişmeyen şey sıra ve kimin neyi hazırlayacağıdır.

Aşama Ne olur Kimden ne beklenir
Ölçü ve ihtiyaç Parça ölçüleri, kapasite hedefi, bina krokisi toplanır Müşteri: en büyük/en ağır parça, günlük adet, bina ölçüleri ve tavan yüksekliği
Teknik netleştirme Kademe sayısı, fırın hacmi, kabin tipi, hat güzergâhı kararlaşır Üretici: yerleşim planı ve teknik şartname · Müşteri: onay
İmalat Gövdeler, panolar ve konveyör imal edilir, fabrikada montaj yapılır Müşteri: paralelde saha hazırlığına başlar
Saha hazırlığı Zemin, elektrik ve sözleşme gücü, gaz hattı, su/atık su, baca, vinç erişimi Müşteri: altyapı işleri — bunlar makine teklifinin içinde değildir
Sevkiyat Modüller numaralanır, ISPM 15 ambalajlanır, konteyner/flat rack yüklenir Müşteri: giriş açıklığı, vinç, ara depo alanı
Montaj Modüller sahada birleştirilir, konveyör ve tesisat bağlanır Üretici: montaj ekibi · Müşteri: hazır altyapı ve erişim
Devreye alma Isıtma testi, homojenlik ve hava hızı ölçümü, ilk parça Üretici: ölçüm kaydı ve pişirme profilleri
Eğitim ve garanti Operatör eğitimi, bakım planı, 2 yıl üretici garantisi Müşteri: sabit operatör ekibi

Bütçeyi ne zaman konuşmalı?

Bütçe yedi adımın dışında değil, birinci ve ikinci adımdan hemen sonra konuşulur. Sebebi basit: makine fiyatı tesis maliyetinin tamamı değildir. Ekipmanın yanında trafo/sözleşme gücü, gaz aboneliği, baca, zemin, basınçlı hava hattı ve atık su bağlantısı vardır; bunlar teklifin içinde çıkmaz ve bütçeyi ilk üç ayda aşan kalem genellikle bunlardır. Kalemlerin tam listesi ve teklif karşılaştırma soruları toz boya tesisi kurulum maliyeti yazısında.

Sık sorulan sorular

Tesis kurmaya nereden başlamalıyım?

Parçadan. Boyayacağınız en büyük parçanın ölçüsü, en ağır parçanın kilosu ve günlük adet netleşmeden hiçbir makine doğru boyutlandırılamaz. Makine araştırmasına bu üç bilgi çıkmadan başlamak, sonradan değiştirilmesi en pahalı kararı en erken vermek demektir.

Önce fırını mı yoksa kabini mi seçmeliyim?

Fırını. Fırın hem hacim hem altyapı (sözleşme gücü veya gaz hattı) tarafında binayı ve bütçeyi kilitler; kabin ise renk sayısına göre esnek kalır. Ayrıca kapasitenin tavanını fırın süresi belirlediği için, kabin tabanca sayısı fırın kararından sonra hesaplanır.

Küçük bir atölyeyle başlayıp sonradan büyütebilir miyim?

Evet, ama bunu birinci adımda söylemeniz şartıyla. Manuel cihaz ve kutu tipi fırınla başlayıp sonra sürekli hatta geçmek yaygın bir yoldur; şartı, yerleşim planında hattın gelecekteki güzergâhına yer ayrılmasıdır. Sonradan büyütmeyi zorlaştıran şey makine değil, boş bırakılmamış alandır.

Tesis kurulumu ne kadar sürer?

Proje büyüklüğüne, parça ölçüsüne ve en çok da saha hazırlığına göre değişir; kesin bir süre vermek doğru olmaz. Takvimi belirleyen genelde imalat değil, müşteri tarafındaki altyapı işleridir — elektrik, gaz, zemin ve baca hazır olmadan montaj başlayamaz.

Ön işlemsiz toz boyama yapılabilir mi?

Teknik olarak boya yapışır, pratikte kalmaz. Yağlı veya oksitli yüzeyde kaplama aylar içinde kalkar. En düşük seviyede bile yağ alma, durulama ve kurutma içeren 3 kademeli bir hat gerekir; bunun altındaki her çözüm garanti verilemeyen iş üretir.

Özet

Sıra şudur ve tersine çevrilmez: parça → kapasite → alan → ön işlem → fırın → kabin → nakliye ve devreye alma. Her adım kendinden sonrakinin ölçüsünü verir; atlanan adım her zaman ikinci kez ödenir. Bu rehber haritadır — her başlıkta hesabın tamamı bağlantı verdiğimiz yazıdadır.

Bizde katalog ölçüsü yoktur: fırın da kabin de ön işlem de sizin en büyük parçanıza göre imal edilir, 2 yıl üretici garantisiyle teslim edilir.

Başlamak için üç şey gönderin: en büyük parçanızın ölçüsü, en ağır parçanızın kilosu ve günlük parça adediniz. Bunlarla kapasiteyi, fırın hacmini ve binanızın yetip yetmediğini birlikte çıkaralım.

Elektrosprey
25 yılı aşkın süredir elektrostatik toz ve yaş boyama sistemleri imal ediyoruz. Yazılardaki teknik değerler kendi ürettiğimiz makinelerin verileridir.
WhatsApp Ara

Hızlı Teklif Formu
